馬年新春到來,假期里的福州,街頭巷尾彌漫著年味,在城區江南片區,卻另有一番熱氣騰騰的“年景”——沒有爆竹聲,不見燈籠高掛,在機械轟鳴、焊花飛濺的場景里,各類機械與建設者“攜手”,于城市地下深處,用心牽起一條長6.7公里的“電力大動脈”。

記者19日從市住建局獲悉,春節假期,省重點工程福州市江南片區綜合管廊工程(先農—蓋山)項目建設正火力全開,這條從先農變電站蜿蜒至蓋山變電站的地下通道,穿行于北園路、南臺大道、南三環路之下,承載著萬家燈火的重量。眼下,一曲假日里的攻堅樂章響亮動聽。
“這個項目,是福州地區目前最大的大管徑頂管施工工程!备V莨咆燃瘓F(tuán)所屬福州市江南智慧城市建設運營有限公司該項目工作人員告訴記者,項目總體呈南北走向,起點位于現狀220kV先農變東側,沿線途經北園路、南臺大道、南三環路,終點與現狀220kV蓋山變銜接,是一條保障倉山區電力能源供應的高壓電力主通道。
北園路、南臺大道輔道、迎飛花園小區北側……為讓這條“地下生命線”早日串聯,在項目施工的3段關鍵點位,一場熱火朝天的建設全速前進。

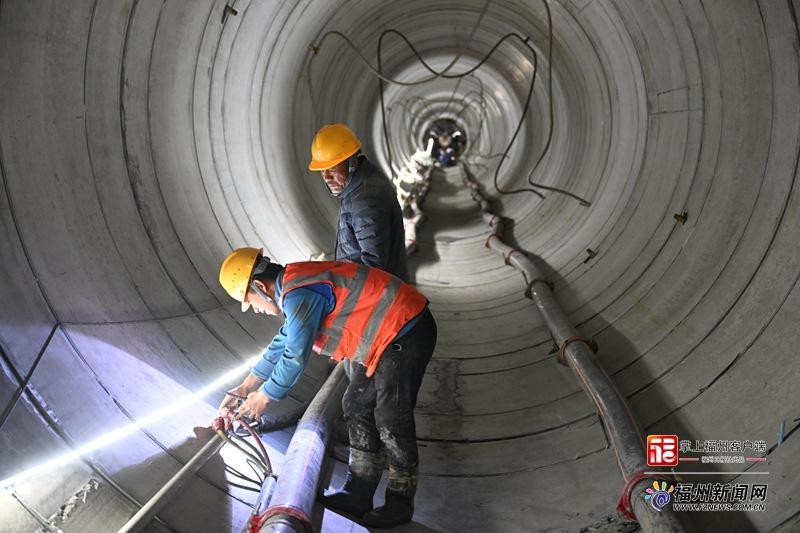

“這是3號井和4號井的區間位置,我們要拿下的,是一段長約200米的頂管施工。”北園路上,頂管機正在地下奮力前行。一邊,是確保頂管掘進姿態的慎之又慎;一邊,是泥漿外運的隨時“待命”。
該工作人員告訴記者,頂管機每掘進1米,會產生約三四十立方米的泥漿,這些泥漿能否順利外運,成為制約施工進度的關鍵。
據了解,在工地里,施工產生的泥漿首先會經過泥漿砂石分離系統,進行一場“綠色分離”,分離出的水分,會直接變成項目的施工用水,剩余砂石等,就可以統一裝車外運,“泥水分離”后的泥漿,外運也更加清潔、方便。假期前,10多輛渣土車就已“排隊入列”,確!澳嗖怀鰣、水不外排”。
一場因地制宜的巧妙攻堅,也在南臺大道輔道沿線的13號和14號工井展開。
基坑開挖,是管廊入艙的先決條件,但與山體為鄰,堅硬的地質巖層也成為施工的“攔路虎”。因施工點位臨近南二環這個交通主動脈,爆破施工無法實施。一場場施工現場的“頭腦風暴”后,“化整為零”的靜態裂解施工上陣,先通過安全的設備把“頑石”分塊割裂,再“請”來挖機上陣,一點點破除巖層,為后續全長150米的隧道暗挖施工掃清障礙。
根據施工路段、地質和現場施工條件的不同,除暗挖工藝外,明挖溝槽的工藝也按需“上線”,護好這條“電力大動脈”的安全穩定。
迎飛花園北側附近的南臺大道輔道上,“打基礎”的支護樁施工每日不停,后續,這里會開挖出8至10米深的溝槽,讓預制管節在此放心“落戶”。
福州市江南片區綜合管廊工程(先農—蓋山)共有28口工井,目前已有26口進入工井結構施工,10口工井完成封底。線路主要為單艙設計,部分線位為雙艙設計,單艙內徑為3.5米。這條地下“電力動脈”建成后,將實現管線集約化入廊,優化倉山能源網絡,保障供電安全,為片區產業發展和民生改善注入持久動力。(記者 孫漫/文 陳暖/攝)
